Строительный отчет с проекта «Остров.7»
Строительство седьмого квартала флагманского проекта «Остров» в Мнёвниковской пойме от компании «Донстрой» продолжается в соответствии с графиком. Общая готовность корпусов 1–4 составляет 48%, 5-7 корпусов – 40%. На строительной площадке задействовано 2578 рабочих, 219 инженерно-технических работников и 38 единиц техники.

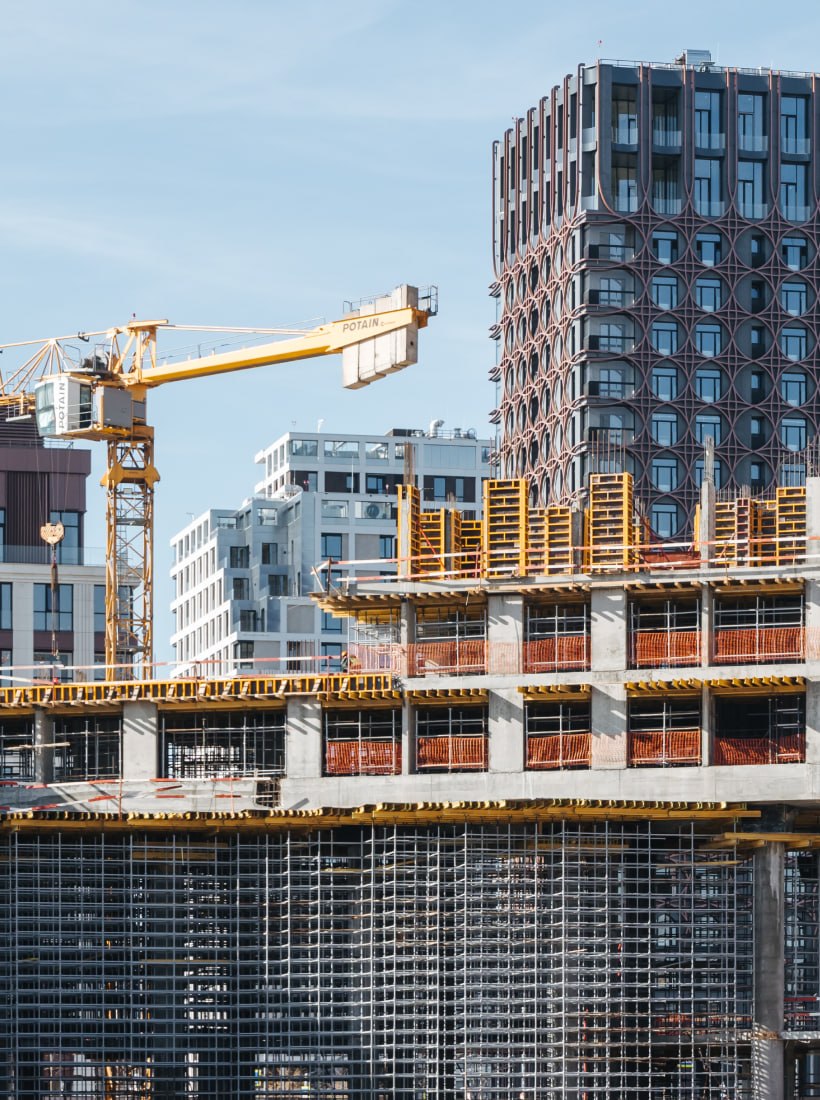

В 1-4 корпусах завершили возведение монолитных конструкций и гидроизоляцию подземной части.

Продолжаем работы по устройству:
— монолитных конструкций надземной части — 100% (+ 5%);
— наружных стен — 96% (+ 17%);
— фасадов — 53% (+ 14%);
— кровли — 17% (+ 1%);
— внутренних стен и перегородок — 68% (+ 6%);
— металлоконструкций — 22% (+ 2%);
— внутренних инженерных систем — 27% (+ 10%);
— вертикального транспорта — 30% (+ 3%).
Также ведутся работы по установке окон — 33% (+ 11%), отделке не по дизайн-проекту — 31% (+ 7%), отделка по дизайн-проекту — 10% (+ 3%) и благоустройству территории — 9% (+ 1%).

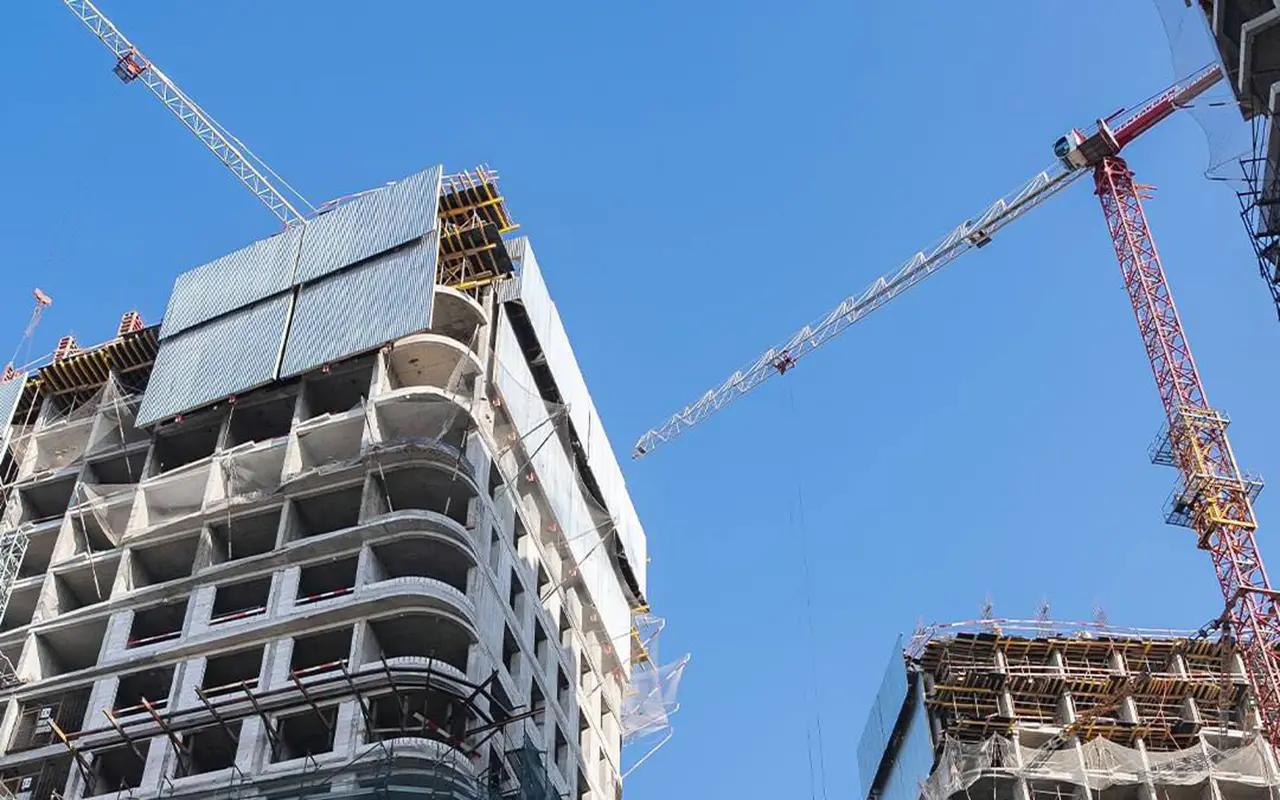

В 5-7 корпусах полным ходом идут работы по устройству:
— монолитных конструкций надземной части — 95% (+ 13%);
— наружных стен — 69% (+ 10%);
— внутренних стен и перегородок — 68% (+ 16%);
— фасадов — 26% (+ 8%);
— отделки по дизайн-проекту — 9% (+ 4%);
— штукатурки стен подземной части — 70% (+ 10%);
— шпатлёвки стен подземной части 48% (+ 8%);
— кровли стилобата — 80% (+ 33%);
— внутренних инженерных коммуникаций — 12% (+ 4%);
— слаботочных систем — 10% (+ 4%);
— системы кондиционирования подземной части — 34% (+ 23%);
— внутренней системы вентиляции подземной части — 53% (+ 4%).
В 1-4 корпусах завершили возведение монолитных конструкций и гидроизоляцию подземной части.

Продолжаем работы по устройству:
— монолитных конструкций надземной части — 100% (+ 5%);
— наружных стен — 96% (+ 17%);
— фасадов — 53% (+ 14%);
— кровли — 17% (+ 1%);
— внутренних стен и перегородок — 68% (+ 6%);
— металлоконструкций — 22% (+ 2%);
— внутренних инженерных систем — 27% (+ 10%);
— вертикального транспорта — 30% (+ 3%).
Также ведутся работы по установке окон — 33% (+ 11%), отделке не по дизайн-проекту — 31% (+ 7%), отделка по дизайн-проекту — 10% (+ 3%) и благоустройству территории — 9% (+ 1%).

В 5-7 корпусах полным ходом идут работы по устройству:
— монолитных конструкций надземной части — 95% (+ 13%);
— наружных стен — 69% (+ 10%);
— внутренних стен и перегородок — 68% (+ 16%);
— фасадов — 26% (+ 8%);
— отделки по дизайн-проекту — 9% (+ 4%);
— штукатурки стен подземной части — 70% (+ 10%);
— шпатлёвки стен подземной части 48% (+ 8%);
— кровли стилобата — 80% (+ 33%);
— внутренних инженерных коммуникаций — 12% (+ 4%);
— слаботочных систем — 10% (+ 4%);
— системы кондиционирования подземной части — 34% (+ 23%);
— внутренней системы вентиляции подземной части — 53% (+ 4%).
